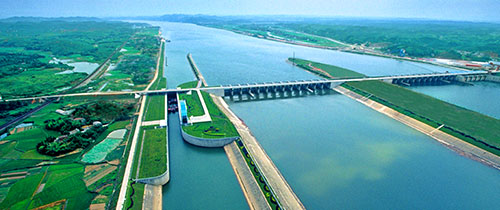

株洲航電樞紐工程壩址位于株洲縣境內湘江干流的空洲灘,下距株洲縣城6公里,距株洲市24公里,距湖南省省會長沙市108公里,是一個航電結合,兼顧交通灌溉等的綜合性工程,我國“十五”重點工程、國家優質工程(銀質獎)、全國內河水運建設示范工程,也是我國第三批利用世界銀行貸款的內河航道建設項目。

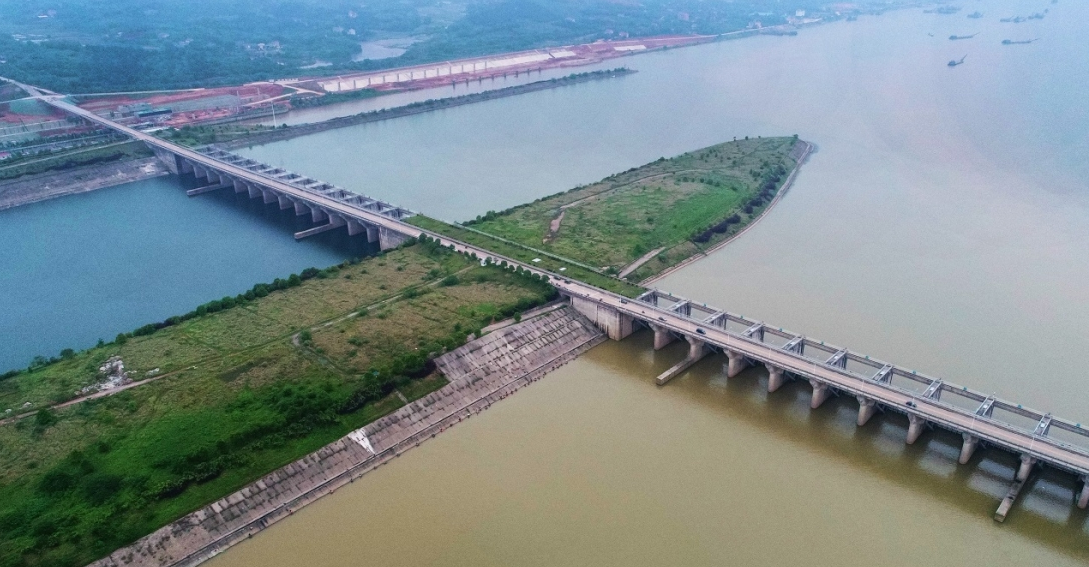

株洲航電樞紐包括大壩(泄水閘)、電站、建筑面積共計約10,400M2的配套房產等經營性資產和壩頂公路橋、船閘、三門撇洪渠等公益性資產。項目自2002年8月起開工建設,2006年全面竣工投產,總投資19.46億元。電站安裝了5臺單機容量28MW的燈泡貫流式機組,總裝機容量140MW,設計多年平均年發電量6.6億KWh,以2回220kV等級電壓并入湖南電網。2018年,公司通過機組增容改造,5臺機組共增加裝機容量10MW,總裝機容量變更為150MW。壩址控制流域面積66002平方公里。水庫正常蓄水位40.5米,死水位38.8米,設計洪水位45.83米(50年一遇),校核洪水位48.40米(500年一遇),在正常蓄水位下的水庫總庫容4.743億立方米。

2022年,公司啟動株洲航電(空洲水電站)擴機工程項目,計劃在空洲島安裝一臺35MW的燈泡貫流式發電機組,項目自2023年10月開工建設,設計多年平均年發電量6343萬kWh,總投資約3.6億元。
2000年8月3日,國家計委以計基礎[2000]1093號文批準《湘江航運開發株洲航電樞紐工程項目建議書》;
2001年3月和5月,世界銀行先后完成項目正式評估和項目談判,簽署《貸款協議》和《項目協議》,株洲航電樞紐被列為我國第三批內河航道貸款建設項目(貸款號:4621-CHA);
2001年7月3日,國家計委以計基礎[2001]1178號文批準項目工程可行性研究報告;
2001年11月28日,交通部以交水發[2001]682號文批準項目初步設計;
2002年3月22日,湖南省交通廳以湘交基建[2001]119號文批準項目施工圖設計及預算;
2002年7月11日,國家計委以計投資[2002]1105號文批準項目開工;
2003年6月23日,國家發改委以發改投資[2003]591號文將株洲航電樞紐工程列為國家重點建設項目;
2004年12月26日,株洲航電樞紐航閘試航成功;
2005年12月30日,株洲航電樞紐第3臺機組并網發電;
2006年6月24日,株洲航電樞紐第4臺機組并網發電;
2006年7月14日,株洲航電樞紐第5臺機組并網發電;
2007年3月8日,株洲航電樞紐按水庫正常蓄水40.5m運行;
2008年9月,株洲航電樞紐工程通過了竣工驗收。
